<var id="79pn9"><label id="79pn9"></label></var>
      1. <tt id="79pn9"><p id="79pn9"><track id="79pn9"></track></p></tt>

        <listing id="79pn9"></listing>
        <thead id="79pn9"></thead>


      2. pagebanner

        平面屋頂施工法

        倒置工法施工細節

        本節說明的施工細節應盡量是以實際施工的情況為主說明,在真正施工時如有不同情況可與設計人員討論后施工。

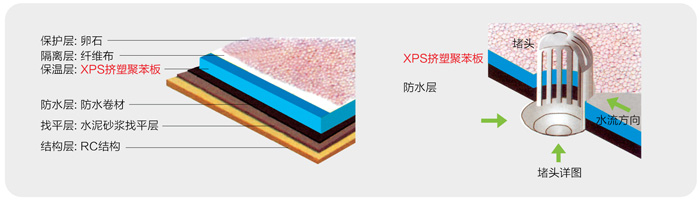

        施工秩序圖

        平面屋頂施工法1 1、屋頂結構封頂后,先將素地面突起點作適當整平,為防水層施工做前置作業工程。如有結構找坡則找坡完成后再整理素地面。
        平面屋頂施工法2 2、屋面防水層作業,防水層施工方法與材料選用十分多。在此不多加介紹,基本上不管何種工法與材料,XPS擠塑聚苯板都能配合施工。XPS擠塑聚苯板鋪設前需確認防水層是否已經固化或完工。
         平面屋頂施工法3 3、防水層施工完后對防水層做檢查確認無異后,才可以開始鋪設XPS擠塑聚苯板。XPS擠塑聚苯板本身膨脹性極低(無),基本上不需要留伸縮縫,直接板對著板鋪設。遇到屋突處將XPS擠塑聚苯板做適當切割后再鋪設。一般而言XPS擠塑聚苯板與防水層之間是不需要做任何粘合處理;如工程需要粘合處理,可用瀝青膠做粘合,它不僅價格便宜且使用方便,但它含有苯甲成份,涂膠后須先等一會讓甲苯揮發一下,才可將XPS擠塑聚苯板鋪上。
        平面屋頂施工法4 4、鋪設鍍鋅鋼絲網或捆扎鋼筋網片。
        平面屋頂施工法5 5、保護層施工一般分上人屋面與不上人屋面,上人屋面一般采用水泥砂漿內加鋼筋,不上人屋面多半采用干鋪卵石、人造草皮。

        不上人屋面

        不上人屋面

        注:在實際工程式使用中,如屋頂面積較小時,板對板之間的縫隙可不做填縫處理,如屋頂面積較大時可在板之間的縫隙上貼上封箱膠帶,這樣可有效防止保護層水泥砂漿固化后發生沿板縫出現裂縫的問題。

        聯系方式
        • 13906166560(陸先生)
        • 0510-86219588
        • 593460051@qq.com
        • 江蘇省江陰市華士鎮勤豐路555號
        13906166560 E-Mail

        <var id="79pn9"><label id="79pn9"></label></var>
          1. <tt id="79pn9"><p id="79pn9"><track id="79pn9"></track></p></tt>

            <listing id="79pn9"></listing>
            <thead id="79pn9"></thead>


          2. www.77pipi.com
